家装预算怎么控制?先把钱花在刀刃上
很多业主第一次装修,最怕的就是“超支”。其实,**预算失控往往不是花得多,而是花得没计划**。下面用自问自答的方式,帮你把每一分钱都用在关键节点。

1. 装修到底该准备多少钱?
答:以100㎡的刚需三房为例,**硬装+主材+家具家电**的合理区间在15~25万之间。低于15万,材料和工艺大概率缩水;高于25万,除非户型复杂或追求高端品牌,否则容易溢价。
2. 预算表怎么做才不被坑?
步骤拆解:
- **先定总预算**:预留10%机动金,防止水电增项。
- **再分比例**:硬装占50%,主材30%,家具家电15%,软装5%。

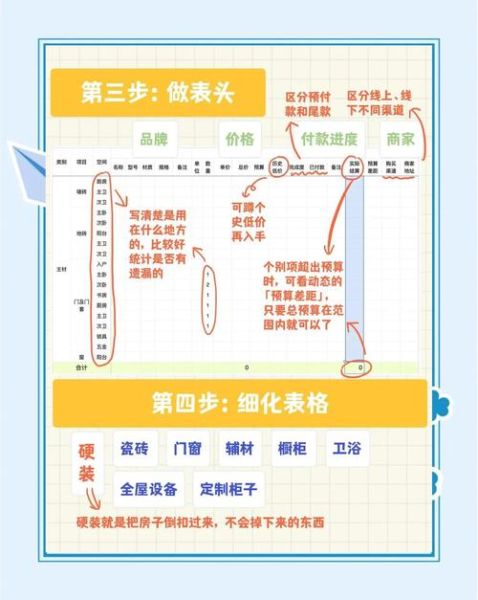

- **最后做清单**:把每一项拆到“个位数”,比如“厨房墙砖80㎡×60元/㎡=4800元”。
装修流程有哪些?一张时间表看懂全过程
装修不是一锤子买卖,而是**连续60~90天的系统工程**。把流程拆成阶段,才能避免“返工”和“等工”。
阶段一:前期准备(第1~7天)
自问:到底要不要请设计师?
答:户型方正、需求简单,可以跳过设计费,直接找施工队;**如果拆改多、收纳需求大,建议花3%~5%的预算请独立设计师**,后期省下的空间改造费远超设计费。

阶段二:主体拆改(第8~12天)
关键动作:
- **铲墙皮**:老房必做,新房看情况。
- **砌墙**:新旧墙交接处挂网,防开裂。
- **封阳台**:提前问物业,型材选断桥铝+双层中空玻璃。
阶段三:水电改造(第13~20天)
自问:插座到底留多少个才够用?
答:按“每2㎡一个插座”计算,100㎡的房子**最少留50个**,厨房台面、床头两侧、沙发背后都要加。
避坑提醒:
- **水管走顶**:漏水能第一时间发现,维修不砸砖。
- **电线用国标**:照明1.5㎡,插座2.5㎡,厨房/空调4㎡。
阶段四:瓦工&木工(第21~35天)
验收重点:

- **墙地砖空鼓率**:单片空鼓≤5%,整面≤3%。
- **吊顶龙骨**:轻钢龙骨比木龙骨更稳,潮湿区域必用。
阶段五:油漆&安装(第36~50天)
油漆阶段最怕“甲醛”,**选水性漆+腻子用成品腻子**,不用现场加胶水。安装阶段记住“先大件后小件”:橱柜→木门→地板→开关插座→灯具。
阶段六:软装&入住(第51~60天)
自问:软装多久能进场?
答:硬装完成后**至少通风2周**,甲醛检测达标再搬家具。窗帘、地毯等纺织品提前洗一遍,减少VOC残留。
容易被忽略的5个增项陷阱
1. **垃圾清运费**:合同里写“包清运”,结果只包运到小区指定点,楼下二次搬运另收费。
2. **瓷砖拼花**:商家展示免费拼花,实际施工按“复杂铺贴”加价。
3. **门洞修正**:开发商预留门洞误差2cm以上,修正费按“延米”算。
4. **美缝升级**:普通填缝免费,环氧彩砂每米多收15~30元。
5. **踢脚线切割**:木地板安装队切踢脚线收“切割费”,其实可以自己买成品踢脚线。
如何同时控制预算和流程?3个实战技巧
技巧1:主材集中采购 瓷砖、地板、卫浴在“五一”“双11”囤货,**比日常价低10%~20%**,提前和商家约定“最晚送货时间”,避免耽误工期。
技巧2:付款分阶段 合同写“3331”模式:开工30%,瓦工完30%,油漆完30%,竣工30天后付尾款10%。**主动权永远在自己手里**。
技巧3:每天拍照存档 隐蔽工程(水电、防水)当天拍照,**文件名标注日期+位置**,后期安装打孔不会打到管线。
最后一步:入住前别忘了这3件事
- **空气检测**:CMA认证机构,检测甲醛、苯、TVOC三项。
- **水压测试**:关闭所有水龙头,观察水表是否转动,排除暗漏。
- **电路测试**:用相位检测仪检查插座零火线是否接反。
把预算拆成颗粒度,把流程钉在时间轴上,装修就不再是“开盲盒”。**记住:省钱的最高境界,是一次做对不返工。**
