ERP系统选型到底看什么?

很多老板一上来就问“哪个品牌最好?”其实**没有绝对最好的ERP,只有最匹配业务场景的ERP**。选型前先把下面三件事想清楚:

erp系统选型_erp实施失败原因-第1张图片-俊逸知识馆
(图片来源网络,侵删)
  • 公司未来三年的**战略方向**(扩张、收缩还是多元化)
  • 现有业务流程的**痛点**(库存不准、财务滞后还是生产排程混乱)
  • IT团队的**技术栈**(能否支撑二次开发、云部署还是本地部署)

ERP实施失败原因排行榜

根据我过去十年踩过的坑,失败案例里**90%都踩中以下三条**:

  1. 需求膨胀:业务部门今天提一个报表,明天加一个字段,最后系统成了四不像。
  2. 数据迁移轻视:老系统十年数据一股脑导入,结果垃圾数据把新系统拖垮。
  3. 一把手缺位:项目启动时老板站台,上线时老板出差,最后没人拍板。

如何避开“需求膨胀”陷阱?

自问:我们真的需要全模块上线吗?

答:**分阶段上线**才是正道。先把财务+进销存跑通,再逐步扩展到生产、CRM。每阶段设一个“冻结期”,期间不接受新需求。

实操工具:

  • 用**MoSCoW法则**给需求分级:Must have、Should have、Could have、Won’t have
  • 设立**变更控制委员会**,成员必须包含财务总监(能卡预算)

数据迁移怎样才能不翻车?

自问:历史数据要全部保留吗?

erp系统选型_erp实施失败原因-第2张图片-俊逸知识馆
(图片来源网络,侵删)

答:**只迁移“活跃数据”**,三年以上的交易记录做归档查询库即可。

三步走策略:

  1. 先跑**数据清洗脚本**(去重、补全、格式统一)
  2. 做**三轮模拟迁移**:测试库→预生产库→生产库
  3. 上线前**双轨运行两周**,老系统做备份验证

一把手怎样才算“到位”?

不是天天开会,而是**关键时刻能砍需求**。我见过最成功的一个项目,老板只做了三件事:

  • 项目启动会宣布:“**超出预算的需求一律明年再谈**”
  • 每周五亲自听**十分钟进度简报**(不讨论细节,只解决阻塞)
  • 上线当天**坐在财务部门口**,现场签字确认

云ERP还是本地部署?

自问:我们有没有合规强监管?

答:如果是**医药、军工、金融**,选本地;其余行业优先云ERP。

erp系统选型_erp实施失败原因-第3张图片-俊逸知识馆

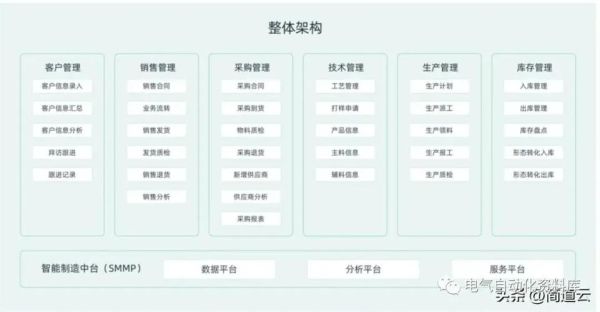

(图片来源网络,侵删)

云ERP隐藏优势:

  • **自动升级**:每年三次大版本更新,无需停机
  • **弹性扩容**:大促期间临时加并发,按天计费
  • **生态集成**:直接对接钉钉、企业微信、电子发票平台

如何评估ERP供应商的“真实实力”?

别只看PPT,**去客户现场看系统**:

  1. 随机抽一名**仓库管理员**,让他现场扫码入库,看是否卡顿
  2. 要求打开**后台日志**,检查近三个月的报错频率
  3. 问供应商要**实施顾问的简历**,三年以上经验者占比低于60%直接淘汰

ERP上线后效益多久能显现?

自问:怎么证明不是“花了钱还更慢”?

答:**设对照指标**:

  • 库存周转天数:上线前45天→上线后35天
  • 财务月结时间:上线前7天→上线后3天
  • 采购订单错误率:上线前3%→上线后0.5%

注意:必须**连续三个月达标**才算成功,否则立即复盘。

中小型企业预算有限怎么办?

自问:能不能先买模块再补?

答:**选支持模块化扩展的ERP**,比如Odoo、用友U9cloud。第一年只上财务+进销存,第二年加生产,第三年加BI。

省钱技巧:

  • 用**开源版+本地实施**(Odoo社区版实施费可省40%)
  • 找**刚完成融资的供应商**(他们往往愿意低价打标杆案例)

最后的话

ERP不是万能药,**它只能把70分的管理提升到90分**。如果企业本身流程只有30分,先请管理顾问再谈系统。选型时记住一句话:“慢决策,快执行”——前期多花时间调研,后期才能减少返工。
